आज:  २०८१ मंसिर २२, शनिबार | Sat, 07, Dec, 2024 Search
FLASH NEWS

भरतपुर–बर्दघाट दुई सय २० केभी प्रसारण लाइन निर्माण सम्पन्न

    प्रकाशित २०८० श्रावण ३०, मंगलबार (१ साल अघि)


चितवन । पूर्वको बिजुली पश्चिम नेपाल लैजान महत्वपूर्ण मानिएको भरतपुर–बर्दघाट दुई सय २० किलोभोल्ट (केभी) क्षमताको डबल सर्किट प्रसारण लाइन निर्माण सम्पन्न भएको छ । चितवनको भरतपुरबाट नवलपरासी (बर्दघाट सुस्ता पूर्व)को बर्दघाटसम्मको सो प्रसारण लाइन निर्माणमा लामो समयदेखि समस्यामा थियो ।

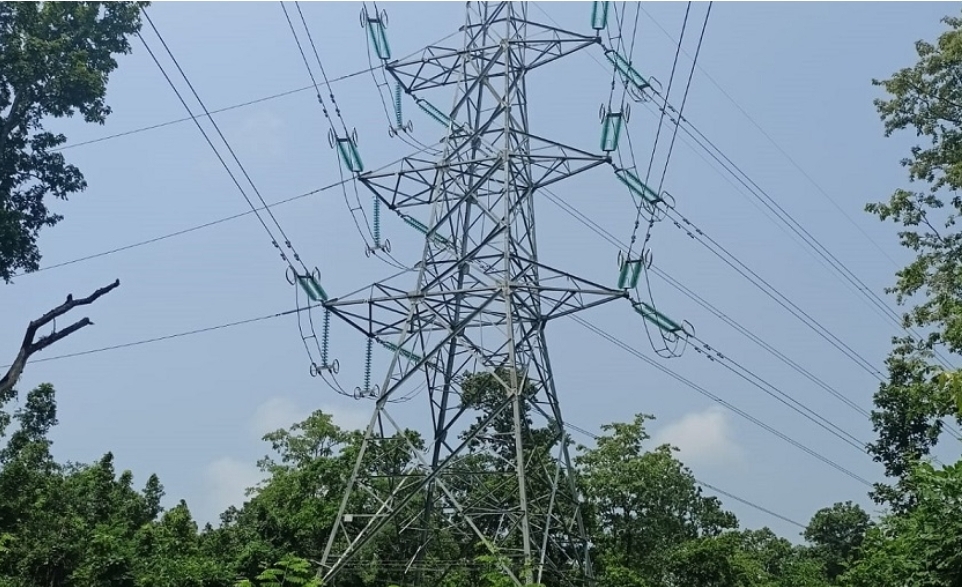

चितवनको भरतपुर महानगरपालिका–११ आँपटारीस्थित नयाँ भरतपुर सबस्टेसनबाट सुरु भई नवलपरासी (बर्दघाट–सुस्ता पश्चिम)को बर्दघाट सबस्टेसनमा अन्त्य हुने ७४ किलोमिटर लम्बाइको दुई सय २० केभी डबल सर्किट प्रसारण लाइनको निर्माण सम्पन्न भएको हो ।उक्त प्रसारण लाइनले एक हजार मेगावाटसम्म विद्युत प्रवाह गर्न सक्छ । दुई सय २० केभी डबल सर्किट प्रसारण लाइनलाई सुरुमा एक सय ३२ केभीमा सञ्चालनमा ल्याइने छ ।

नेपाल विद्युत प्राधिकरणका कार्यकारी निर्देशक कुलमान घिसिङले उक्त प्रसारण लाइन निर्माण सम्पन्न भएपछि भरतपुरबाट पश्चिमतर्फ विद्युत् प्रवाह गर्न थप सहज भएको बताए । “प्रसारण लाइनको रुट परिवर्तन गर्न माग गर्दै स्थानीयको अवरोध, रुख कटानको समस्या, ठेकेदारको कमजोर कार्यसम्पादनलगायतका कारणले जीर्ण बनेको आयोजना निरन्तरको प्रयासपछि निर्माण सम्पन्न भएको छ”, कार्यकारी निर्देशक घिसिङले भने ।

भरतपुरबाट पश्चिमतर्फ विद्युत् प्रवाहका लागि हाल एक सय ३२ केभी सिङ्गल सर्किट मात्र थियो । उक्त लाइनको क्षमतालाई नधान्दा भरतपुरबाट पश्चिमतर्फ थप विद्युत् पठाउन समस्या भएको थियो । नयाँ प्रसारण लाइन दुई सय २० केभी लाइन निर्माण सम्पन्न भएपछि थप विद्युत् प्रवाहका लागि सहज हुने छ । यस्तै, भोल्टेजमा पनि सुधार हुने छ ।

अब भरतपुरबाट बर्दघाटसम्म विद्युत् पठाउनका लागि पुरानोसहित तीन वटा सर्किट भएका छन् । कूल दुई सय २० केभीको लाइनलाई हाल एक सय ३२ केभीमा चार्ज गर्दा एउटा सर्किटबाट एक सय ७० मेगावाटसम्म विद्युत् प्रवाह हुन सक्छ । पुरानो सिङ्गल सर्किटबाट करिब ९० मेगावाटसम्म विद्युत् प्रवाह भइरहेको थियो ।बर्दघाटबाट नवलपरासीको सुनवल नगरपालिका–१३ भूमहीस्थित नयाँ बुटवल सबस्टेसनसम्मको दुई सय २० केभी प्रसारण लाइन निर्माणाधीन छ ।

उक्त लाइन आगामी पुसभित्र सम्पन्न गर्ने लक्ष्यका साथ काम भइरहेको छ । त्यसपछि हेटौंडाबाट नयाँ बुटवल सबस्टेसम्म दुई सय २० केभी प्रसारण लाइन जोडिने छ । भरतपुर–बर्दघाट प्रसारण लाइनको लम्बाइ ७४ किलोमिटर छ । प्रसारण लाइनमा २४६ वटा टावर छन् । आयोजना निर्माणका लागि सेन्ट्रल चाइना पावर ग्रीड इन्टरनेशनल इकोनमिक एण्ड ट्रेड कम्पनीसँग २०६७ कात्तिकमा ठेक्का सम्झौता भएको थियो ।

कार्यसम्पादन सन्तोषजनक नभएपछि उक्त कम्पनीसँगको ठेक्का सम्झौता २०७४ जेठमा रद्द गरी प्राधिकरणले बाँकी काम गर्न नयाँ टेण्डर गरेको थियो । बाँकी रहेको काम गर्न चिनियाँ कम्पनी हेङटन अप्टिक्स् इलेक्ट्रिकसँग २०७५ मा ठेक्का सम्झौता भएको थियो ।

नवलपरासी विनयी त्रिवेणी गाउँपालिका–२ दुम्कीबासमा केही स्थानीयले प्रसारण लाइनको रुट परिवर्तन माग गर्दै सर्वोच्च अदालतमा रिट दायर गरेका थिए । सर्वोच्च अदालतले २०७७ चैत २५ गते स्थानीयको माग बमोजिम अन्तरिम आदेश दिएपछि त्यस क्षेत्रमा पर्ने प्रसारण लाइनको दुई वटा टावर निर्माण रोकिएको थियो ।

सर्वोच्चले २०७९ असार १२ गते रिट खारेज गरेको थियो । त्यसपछि स्थानीयसँगको मुआब्जा तथा क्षतिपूर्तिका विषयमा निरन्तर छलफल गरी २०७९ चैतमा सहमति भएपछि निर्माण सुरु गरिएको आयोजना प्रमुख आयोजना प्रमुख सन्तोष साहले बताए ।

दुम्कीबासको अवरोधका कारण प्रसारण लाइन निर्माण गर्न नसक्दा भरतपुरबाट बर्दघाटतर्फ थप विद्युत् पठाउन नसक्ने अवस्था आएपछि प्राधिकरणले वैकल्पिक व्यवस्थामार्फत निर्माण सम्पन्न भएको खण्डलाई सञ्चालनमा ल्याएको थियो ।

भरतपुरबाट नवलपरासीको अरुण खोलासम्मको करिब ५६ किलोमिटर प्रसारण लाइनको सिंगल सर्किटलाई एक वर्षअघि सञ्चालनमा ल्याइएको थियो । भरतपुर–बर्दघाट दुई सय २० केभी प्रसारण लाइनको निर्माण सम्पन्न भएको लाइनलाई अरुण खोलामा ट्यापीङ गरी हाल सञ्चालनमा रहेको एक सय ३२ केभी प्रसारण लाइनमा जोडिएको थियो । भरतपुर–बर्दघाट एक सय ३२ केभी प्रसारण लाइनलाई अरुण खोलामा छुट्याएर भरतपुर–बर्दघाट दुई सय २० केभीको लाइनसँग जोडिएको थियो ।

प्रसारण लाइनको क्षमता सुदृढीकरण र नेपालको एकीकृत विद्युत् प्रणाली विश्वसनीय बनाउन नेपाल सरकार तथा प्राधिकरणको लगानी र विश्व बैंकको सहुलितपूर्ण ऋणमा हेटौडा–भरपुर–बर्दघाट दुई सय २० केभी प्रसारण लाइन आयोजना सुरु गरिएको थियो । विसं २०७८ कात्तिकबाट विश्व बैंक आयोजनाबाट पछि हटेपछि सरकार र प्राधिकरणको लगानीमा बाँकी काम अगाडि बढाइएको थियो ।

आयोजनालाई हेटौंडा–भरतपुर र भरतपुर–हेटौंडा खण्डमा विभाजन गरी निर्माण सुरु गरिएको थियो । हेटौंडा–भरतपुर खण्ड निर्माण सम्पन्न भई एउटा सर्किटलाई तत्कालका लागि एक सय ३२ केभीमा चार्ज गरी सञ्चालनमा ल्याएको छ ।रासस

Write your Comment
